爭分奪秒助力恢復生產 同舟共濟彰顯合作情誼-----韶鋼攔焦車搶修紀實 日期:2021-02-28
2021年2月16日,農歷大年初五。

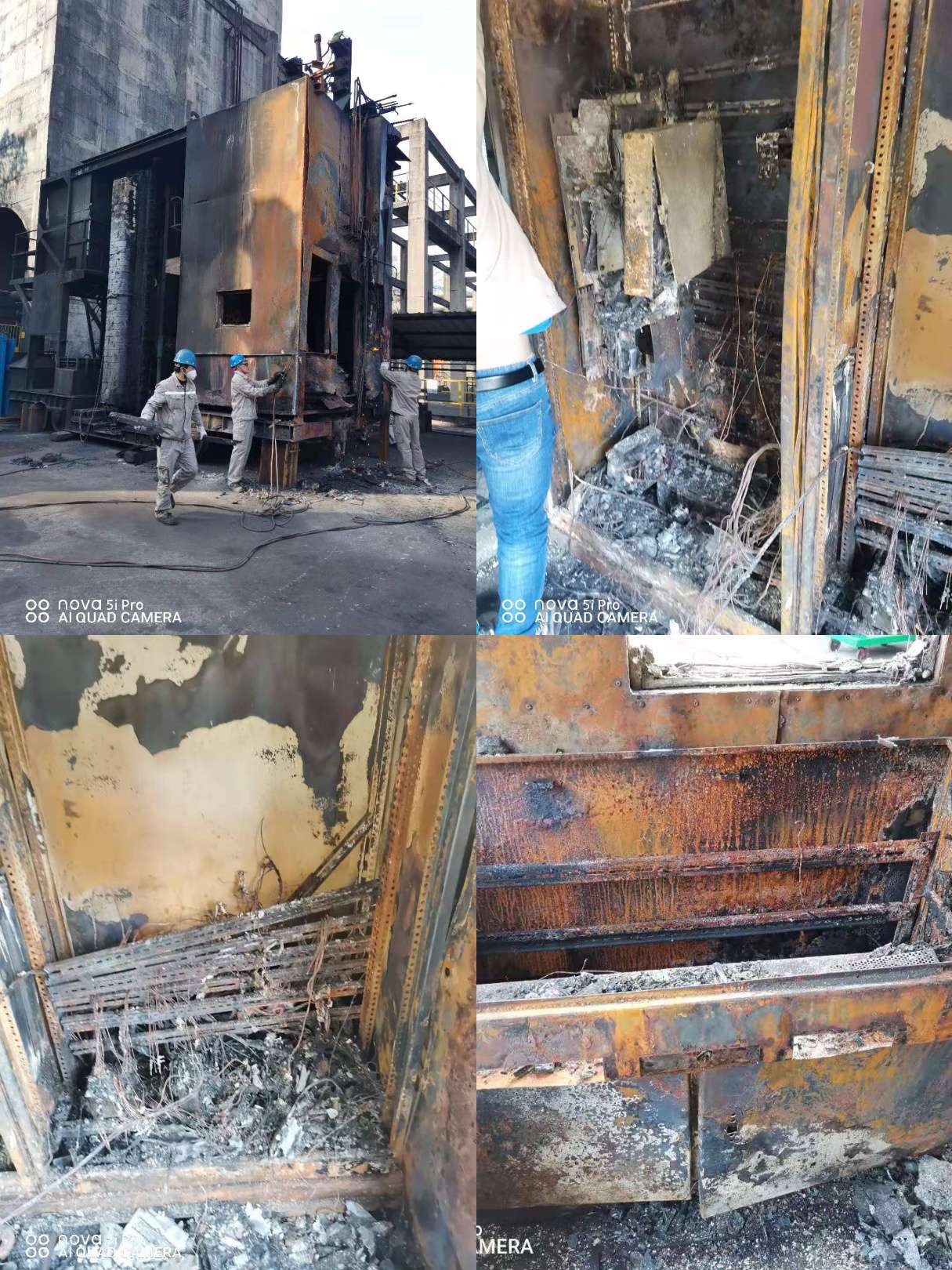

舉國人民還沉浸在春節的喜慶之中,而韶鋼生產的第一線,生產一如既往的熱火朝天。百密一疏,一場設備事故陡然降臨,煉鐵廠4.3米焦爐攔焦車突然發生故障導致燒毀。

面對突發的設備事故,如何快速修復?韶鋼設備管理部門首先想到的,是天圳自動化!以前數次的設備搶修,都是天圳自動化一馬當先,用最精干的隊伍和最熱枕的服務為客戶解決最緊迫的難題。
可是,現在是春節長假,大多數人員還在家鄉休假,韶鋼設備管理人員心中也難免忐忑。然而,攔焦車是煉焦生產的關鍵設備,焦炭生產是否正常,又直接影響到后續高爐、煉鋼、軋鋼能否正常生產。如果停產時間過長,勢必會影響到鋼廠的整體生產。韶鋼公司生產指揮部門下了死命令:兩周時間,必須復產!
在收到韶鋼煉鐵廠和設備管理部門的搶修任務后,天圳公司粵北服務站立即成立團隊進行搶修,一邊查閱設備檔案中的相關圖紙,一邊緊急備貨。同時,給省外休假的技術人員訂了當日的返程機票。一場與時間賽跑的搶修戰役拉開帷幕!

麻雀雖小,五臟俱全。雖然攔焦車只是個單體設備,但PLC、儀表、傳動、通訊等一應俱全。再加上狹小的工作面和事故后凌亂的現場環境,這對天圳自動化也是一次嚴峻的考驗。

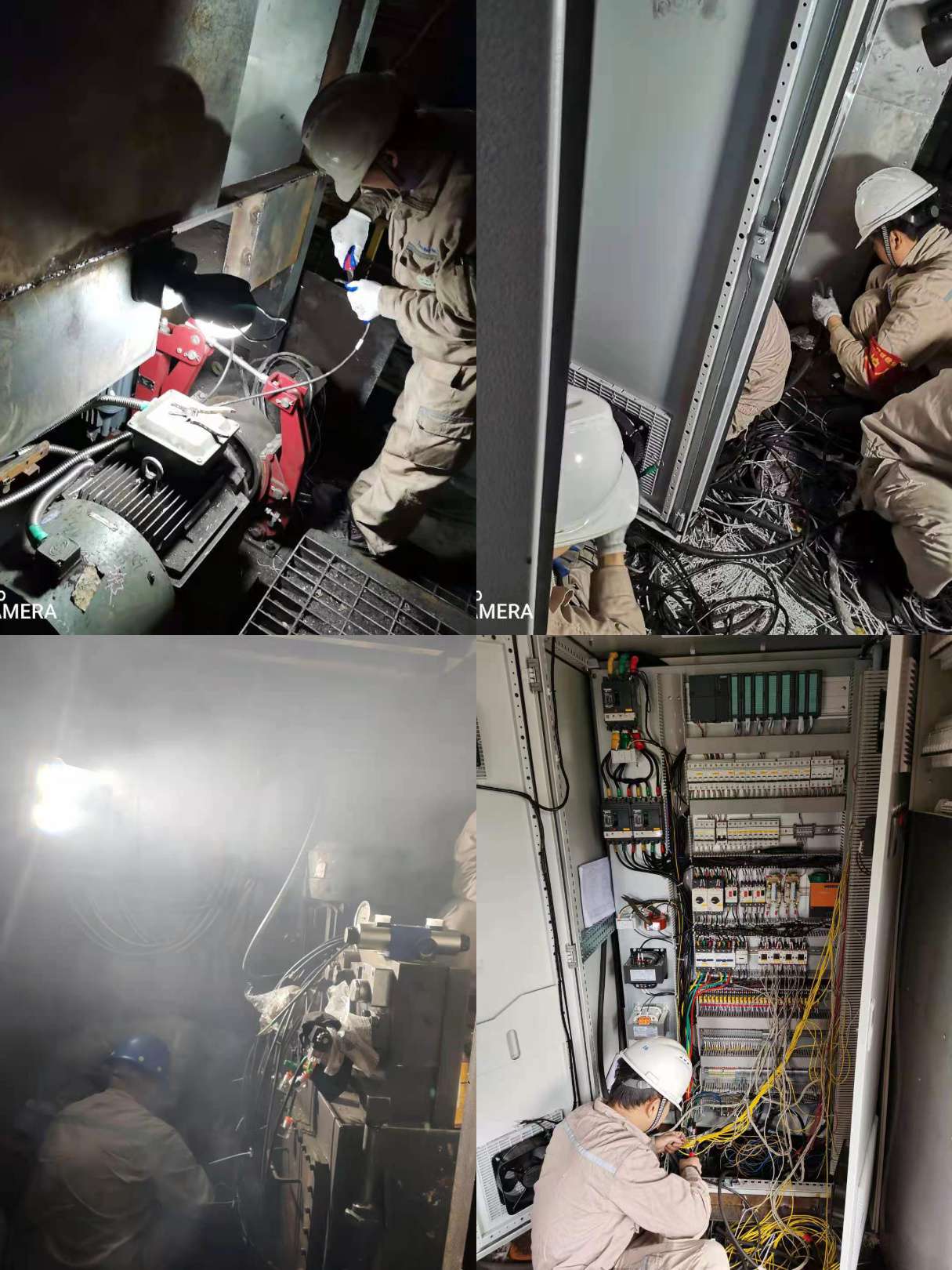

搶修團隊分成三個小組同時作業:器件備貨組、控制柜制作組、現場電纜梳理敷設組。利用庫存的設備和柜體,搶修團隊接到任務的當天,已經開始控制柜的制作和現場的線纜梳理。
科學的籌劃,讓搶修工作緊張而有序。通宵作業,已是新常態!控制柜制作組和現場電纜梳理敷設組的戰斗隊員,又分成白班組和夜班組,關鍵任務節點連續6*24小時的現場施工,讓韶鋼看到了天圳強大的工程實施能力。
事故后的復產,不僅僅是設備的簡單修復,它需要更嚴苛的設備冷、熱態調試。天圳自動化在后期的設備調試中,一絲不茍,模擬了各種正常和異常操作,確保系統能正常工作,無災難發生。

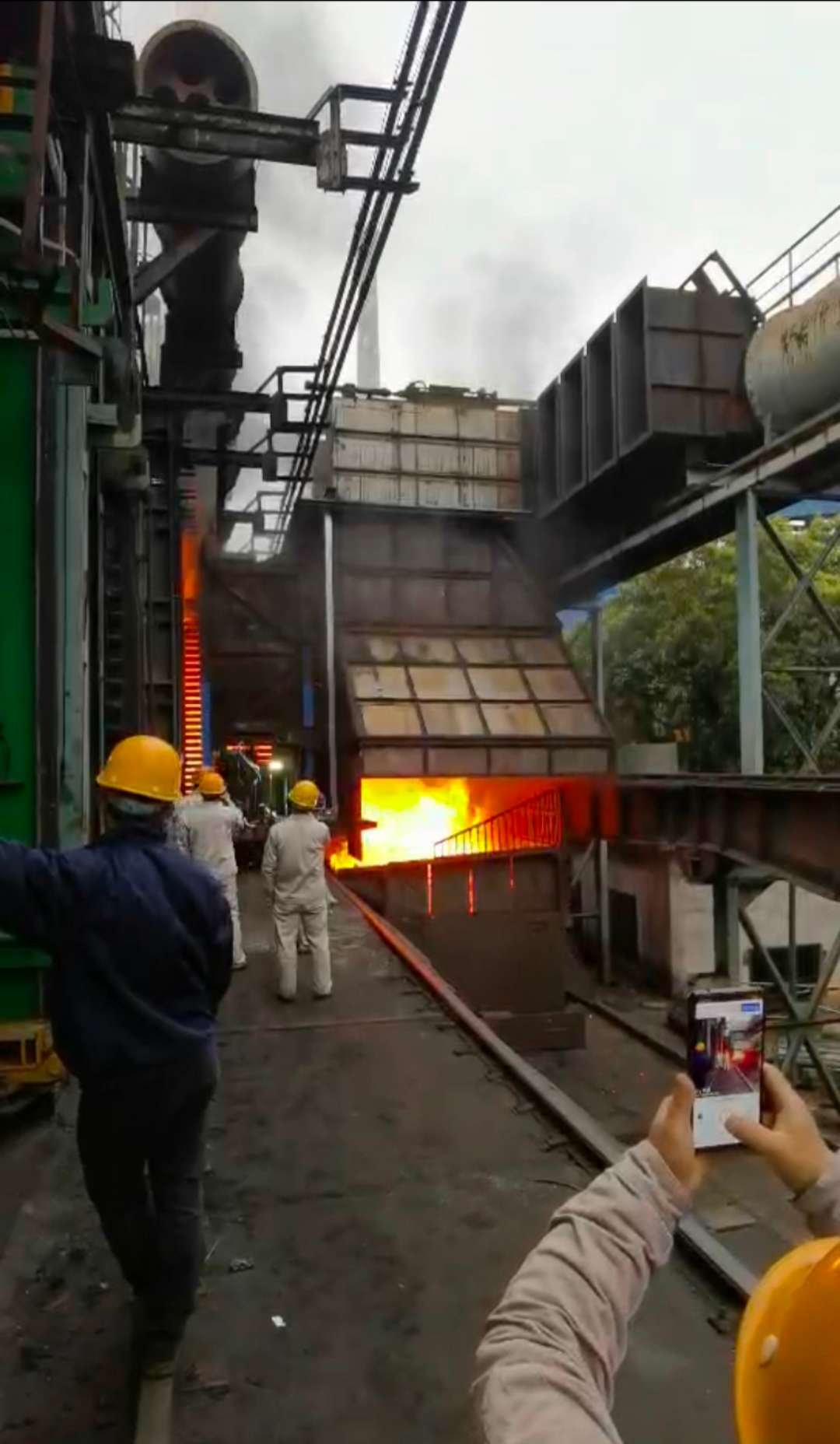

2021年2月28日,在確保萬無一失的前提下,2#攔焦車恢復作業。用時共計12天,圓滿完成業主下達的任務!
生產正常恢復之后,天圳又組織相關各方,調取了事故發生時的操作和生產狀態,力求查出事故的真實原因。并與各方進行了技術交流,通過完善生產操作管理制度,并在控制程序中對異常狀況進行緊急干預,確保類似事故不再發生。
通過這次設備事故搶修,深圳市天圳自動化技術有限公司給韶鋼提交了一份滿意的答卷,得到了韶鋼方面的高度認可。天圳也會繼續砥礪前行,不懈努力,為廣大企業客戶創造更大價值!
